Izgradnja Hidroektrane Dabar započeta je još 80-ih godina prošlog vijeka. Za vrijeme rata obustavljena, potom ponovo pokrenuta. Onda prisilno zaustavljena od strane Pedija Ešdauna, pa ponovo pokretana, pa opet zaustavljena tužbama iz Federacije, zbog navodne ugroženosti izvorišta rijeka Bune, Bunice i Bregave.

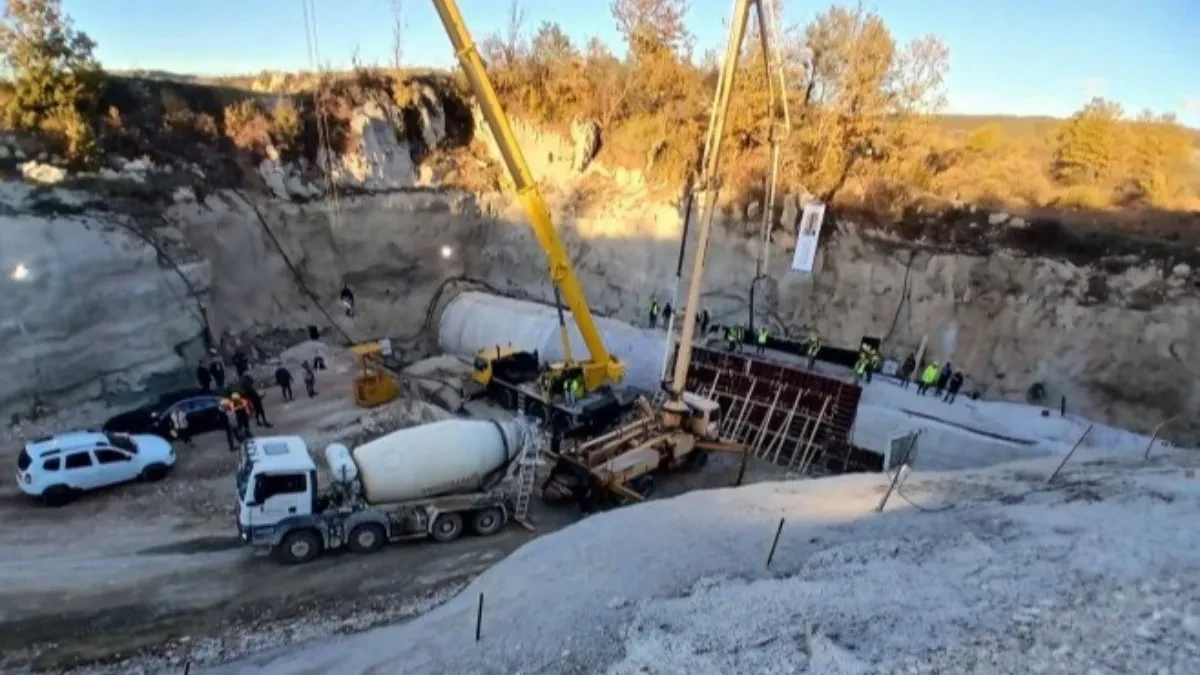

Danas je završena betonaža glavnog dovodnog tunela HE Dabar čija je ukupna dužina 12.125 metara.
Јa sam u tunelu od marta 2018. godine. Za mene, kao rukovodioca mehanizacije raditi je bilo izazovno zbog tunelskih radova, eksploatacije mašina i svega toga, vrlo izazovno - rekao je Miodrag Grahovac, radnik. Nikola Hadžić, dodaje da je bilo naporno raditi, uz sve probleme i nedaće koje su ih zadesile, od vode i svega.
Borili smo se s tim svaki dan ali ljudi su uradili i završili posao - rekao je on.
Izgradnja dovodnog tunela počela je 1.septembra 2016. godine, a samo betoniranje polovinom 2021, kada su se stekli uslovi za otpočinjanje tih radova. To je najduži hidrotehnički tunel na Balkanu i drugi najduži u jugoistočnoj Evropi.
Konačno je završen. Postavljen je zatvarač od mašinske operem. Završena je sekundarna obloga. Nama slijede završni radovi, odnosno zasipanje ali to ništa ne spriječava dovodni tunel, kao glavni tunel je kompletno betoniran i spreman za nastavak, odnosno drugu fazu radova - istakao je Ljubiša Pilipović direktor projekta provodnog tunela HE Dabar, Integral inženjering.
Uspjeli smo, borili smo se. Svi su nas podržali, ne mogu nikoga izdvojiti da nas nije podržao. Јeste da je bilo teško ali evo uspjeli smo. Ovo je jedan vrlo značajan projekat i objekat u čitavom ovom sistemu - rekla je Maja Praštalo, direktor "Integral inženjeringa".
HE Dabar je prva elektrana podsistema "Gornji horizonti" u okviru Hidrosistema Trebišnjica. Predviđeno je da osim vlastite proizvodnje, elektrana omogući dodatnih 500 gigavatčasova struje sistemu, na nizvodnim elektranama iz sistema.
Ovo je jedan izuzetan poduhvat ne samo Elektroprivrede nego inženjerski i ovo je jedan veliki rad, timski rad svih. Ne samo izvođača nego investitora, izvođača, Vlade Republike Srpske, predsjednika Republike Srpske i lokalnih zajednica - naveo je Danilo Ilić v. d. direktora HE Dabar.
Na današnji dan, 26. oktobra 2026. završeno uspješno betoniranje cjelokupnog tunela u dužini 12.125 metara. Sada nakon ovoga ovaj tunel možemo da predamo Kinezima jer su oni zaduženi po ugovoru sa kineskom kompanijom da privedu tunel potpunoj namjeni - rekao je Luka Petrović direktor Elektroprivrede Republike Srpske.
Izgradnja HE Dabar jedna je od najvećih kapitalnih investicija u Srpskoj. Ujedno i najsloženiji projekat u Republici Srpskoj unazad tri decenije.
